Contraloría detecta retrasos y uso de materiales inadecuados en obra de colegio José Gálvez
Nacional25/09/2025 EntérateAQP
La Contraloría presentó el informe de control concurrente sobre la obra de mejoramiento de los servicios educativos en la Institución Educativa N.° 41037 José Gálvez, en el distrito de Miraflores, Arequipa. El proyecto, ejecutado por el Gobierno Regional, registra nueve ampliaciones de plazo que suman 320 días y trasladan la fecha de entrega a marzo de 2026.
El reporte identificó que el contratista ejecutó partidas de instalaciones eléctricas sin que exista resolución que apruebe la prestación adicional N.° 6. Esta situación genera riesgo de pagos sin autorización y afecta el control de los recursos asignados a la obra.

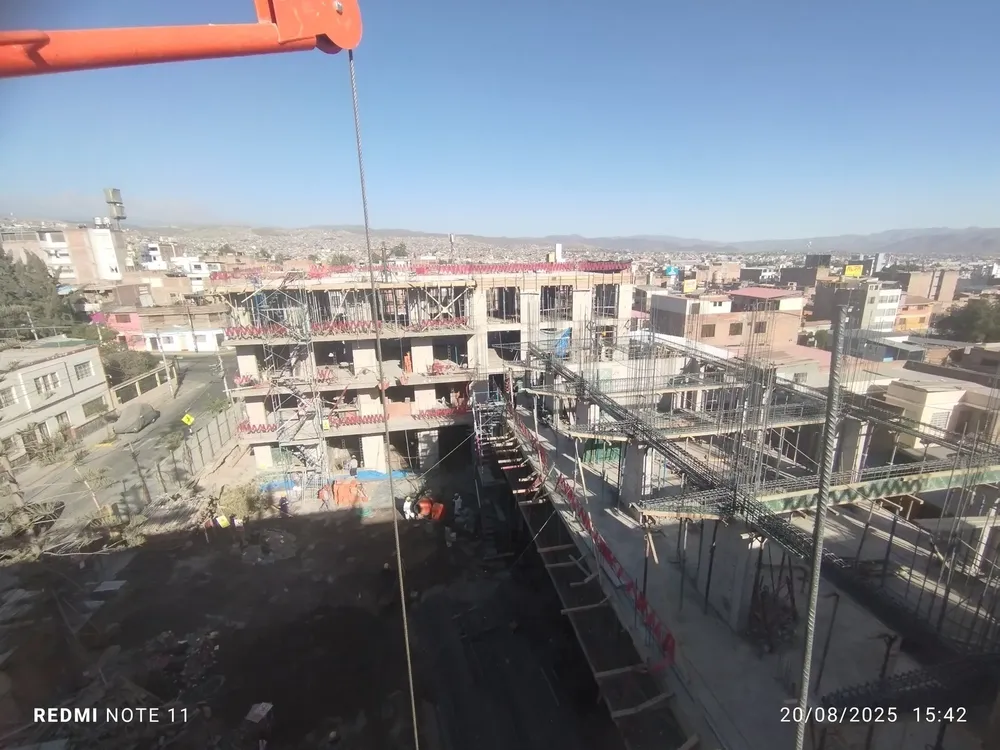

Durante la visita de control realizada el 8 de septiembre de 2025 se constató la paralización de los trabajos desde el 25 de agosto. No se encontró personal ni materiales en el área de construcción, lo que incrementa el riesgo de mayores retrasos y de pagos por gastos generales no sustentados.
El documento también señaló inconsistencias en la valorización del acero colocado en las vigas de las escaleras del pabellón 3, donde los metrados no coinciden con los planos y especificaciones técnicas. Esto expone a la obra a pagos por actividades que no cumplen con los requisitos del expediente técnico.
El contrato de ejecución asciende a S/ 14,8 millones, mientras que la supervisión de obra tiene un costo de S/ 898 mil y un plazo de 350 días. La Contraloría recomendó al Gobierno Regional de Arequipa adoptar acciones inmediatas para garantizar la continuidad del proyecto y evitar perjuicios económicos.
